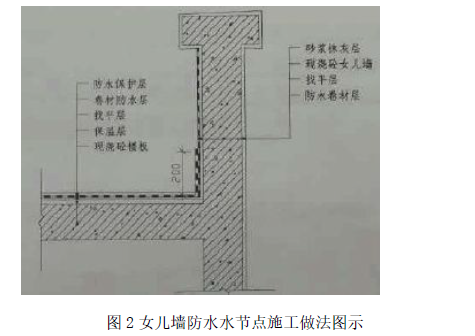

问题 背景资料 某高层钢结构工程,建筑面积28000m3,地下一层,地上十二层,外围护结构为玻璃幕墙和石材幕 墙,外墙保温材料为新型保温材料;屋面为现浇钢筋混凝土板,防水等级为Ⅰ级,采用卷材防水。在施工过程中,发生了下列事件: 事件一:钢结构安裝施工前,监理工程师对现场的施工准备工作进行检查,发现钢构件现场堆放 存在问题、现场堆场应具备的基本条件不够完善、劳动力进场情况不符合要求,责令施工单位进行整 改。 事件二:施工中,施工单位对幕墙与各楼层楼板间的缝隙防火隔离处理进行了检查:对幕墙的抗 风压性能、空气渗透性能、雨水渗透性能、平面变形性能等有关安全和功能检测项目进行了见证取样 或抽样检验。 事件三:监理工程师对屋面卷材防水进行了检查,发现屋面女儿墙墙根处等部位的防水做法存在 问题(节点施工做法图如下),责令施工单位整改。 事件四:本工程采用某新型保温材料,按规定进行了材料评审、签定并备案,同时施工单位完成 相应程序性工作后,经监理工程师批准投入使用。施工完成后,由施工单位项目负责人主持,组织总 监理工程师、建设单位项目负责人、施工单位技术负责人、相关专业质量员和施工员进行了节能工程 分部验收。
选项 1.事件一中,高层钢结构安装前现场的施工准备还应检查哪些工作?钢构件现场堆场应具备哪些 基本条件? 2.事件二中,建筑幕墙与各楼层楼板间的缝隙隔离的主要防火构造做法是什么?幕墙工程中有关 安全和功能的检测项目有哪些? 3.事件三中,指出防水节点施工做法图示中的错误? 4.事件四中,新型保温材料使用前还应有哪些程序性工作?节能分部工程的验收组织有什么不 妥?
答案
解析 1.施工准备还应检查钢构件预检和配套、定位轴线及标高和地脚螺栓的检查、安装机械的选择、 安装流水段的划分和安装顺序的确定等。P136 钢构件现场堆场具备的基本条件(现场施工经验):场地平整、坚实,有一定的承载能力;场地 长宽尺寸满足起吊;地面干燥,有较好的排水设施,垫木等,下雨时的覆盖材料;同时车辆进出方便, 方便起吊构件。 2.(1)1)幕墙与各层楼板、隔墙外沿间的缝隙,应采用不燃材料封堵,填充材料可采用岩棉或 矿棉,其厚度不应小于100mm,并应满足设计的耐火极限要求,在楼层间形成水平防火烟带。防火层 应采用厚度不小于1.5mm 的镀锌钢板承托,不得采用铝板。承托板与主体结构、幕墙结构及承托板之 间的缝隙应采用防火密封胶密封。P195 2)防火层不应与玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖。 3)同一幕墙玻璃单元不应跨越两个防火分区。 (2)幕墙工程中有关安全和功能的检测项目有:硅酮结构胶的相容性试验;幕墙后置埋件的现场 拉拔强度;幕墙的抗风压性能、空气渗透性能、雨水渗漏性能及平面变形性能。P228 3.错误之一:泛水高度为200mm。P36 正确做法:泛水高度至少为350mm。 错误之二:阴阳角基层卷材防水为直角形式。 正确做法:阴阳角基层卷材做成圆弧型。 错误之三:女儿墙泛水处防水层没有做附加层。 正确做法:女儿墙泛水处的防水层下应增设附加层,附加层在平面和立面的宽度均不应小于 250mm。 错误之四:压顶檐口下端未做处理。 正确做法:压顶檐口下端应做滴水线和滴水槽。 错误之五:卷材收头未作处理。 正确做法:卷材收头应用金属压条钉压固定,并应用密封材料封严。 4.(1)新材料的程序性工作(超教材): 1)施工单位提出经有资格的第三方鉴定新材料的试验报告; 2)制定使用新材料的专项方案; 3)提请监理单位总监审批; 4)监理单位报建设单位; 5)建设单位组织专家论证 (2)节能分部工程验收组织不妥之处:施工单位项目负责人组织不妥。 正确做法:总监理工程师组织。 组织参加的人员不妥当。 正确做法:设计单位项目负责人和施工单位技术、质量部门负责人应参加节能分部工程验收。 项目管理P198
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0351秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
