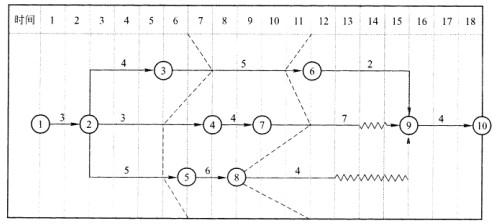

背景某工程双代号实标网络图如下:假设各项工作均匀速进展,其中:工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。问题(1)根据...

作者: rantiku 人气: - 评论: 0
问题 背景 某工程双代号实标网络图如下: 假设各项工作均匀速进展,其中:工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。 问题 (1)根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。 (2)根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。 (3)试从投资角度分析6月、11月底的进度偏差及实际进展情况。
选项
答案
解析 (1)根据时标网络图上进度前锋线,可知:1)6月底检查结果:工作③→⑥进度超前一个月,工作②→④进度滞后一个月,工作②→⑤进度滞后一个月。2)11月底检查结果:工作③→⑥进度滞后一个月,工作⑦→⑨进度与原计划一致,工作⑧一⑨进度滞后三个月。 (2)从12月开始,③→⑥工作剩余一个月,⑧→⑨工作刚刚开始,其时标网络计划如下: (3)从投资角度分析进度偏差,其计算公式为:进度偏差=拟完工程计划投资-已完工程计划投资。1)6月底拟完工程计划投资为:3*2+4*3+5*1+3*4+5*4=55万元;6月底已完工程计划投资为:3*2+4*3+5*2+3*3+5*3=52万元。则6月底进度偏差为:55-52=3万元,即实际进度拖延3万元。2)11月底拟完工程计划投资为:3*2+4*3+5*6+3*5+4*2+7*2+5*4+6*2+4*3=129万元;11月底已完工程计划投资为:3*2+4*3+5*5+3*5+4*2+*2+5*4+6*2=112万元。则11月底进度偏差为:129-112=17万元,即实际进度拖延17万元。
