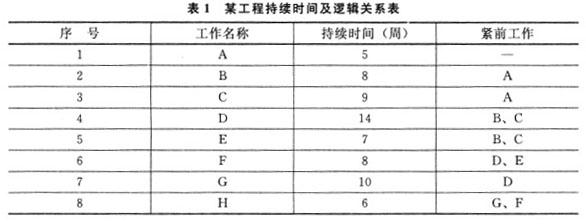

【背景资料】某工程项目中包含多个分部分项工程,其各工作的编号、持续时间及逻辑关系如表1所示。【问题】1.试绘制该工程项目的施工进度计划横道...

作者: rantiku 人气: - 评论: 0
问题 【背景资料】 某工程项目中包含多个分部分项工程,其各工作的编号、持续时间及逻辑关系如表1所示。 【问题】 1.试绘制该工程项目的施工进度计划横道图。 2.试绘制该工程项目的施工进度计划双代号网络图。 3.哪些工作是关键工作? 4.本工程的计划工期为46周,判断按照上述工作安排能否满足计划工期的要求。
选项
答案

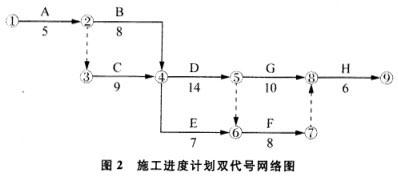

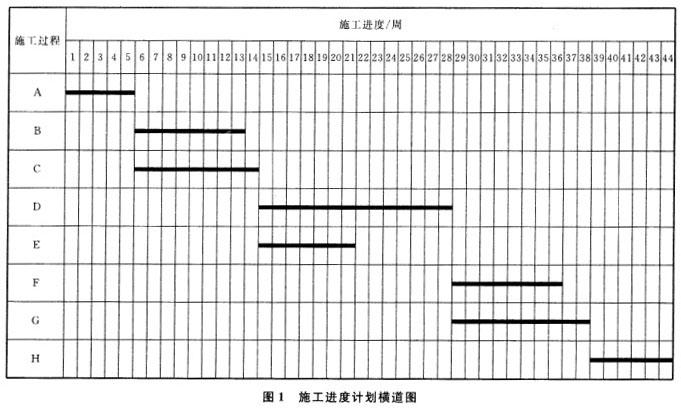

解析 【答案要点】 1.绘制该工程项目的施工进度计划横道图如图1所示。 2.绘制该工程项目的施工进度计划双代号网络图如图2所示。 3.工作A、C、D、G、H为关键工作。 4.通过进度计划图可判断,计算工期为44周,因此按照此工作安排可以满足46周的计划工期安排。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论
错误啦!

错误信息

  • 消息: [程序异常] : MISCONF Redis is configured to save RDB snapshots, but it's currently unable to persist to disk. Commands that may modify the data set are disabled, because this instance is configured to report errors during writes if RDB snapshotting fails (stop-writes-on-bgsave-error option). Please check the Redis logs for details about the RDB error.
