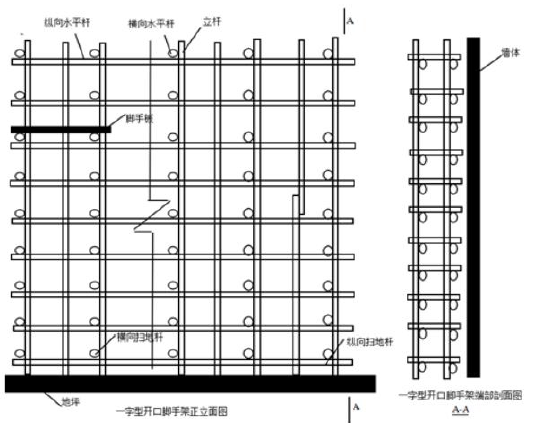

问题 案例背景三 某建筑工程,建筑面积35000 ㎡,地下二层,筏板基础;地上二十五层,裙房高四层,檐高16m。主体采用钢筋混凝土剪力墙结构,室内隔墙采用加气混凝土砌块,建设单位依法选择了施工总承包单位,签订了施工总承包合同。 合同履行过程中,发生了下列事件: 事件一:施工单位在裙房南侧进行外墙面砖铺贴时,准备采用双排钢管脚手架。脚手架搭设方案如图所示。监理工程师认为方案存在多处错误,需要重新设计。 事件二:装修期间,在地上十层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方九层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。项目部按照安全管理的四不放过原则进行了处理。 事件三:公司按照《建筑施工安全检查标准》JGJ59 对现场进行检查评分,汇总表总得分为85 分,但施工机具分项检查评分表得零分。 【问题】 1. 指出事件一中脚手架方案中的错误之处,并说明正确做法。 2. 指出事件二中的不妥之处。事件二中可能出现的焊缝缺陷有哪些? 3. 安全管理中的四不放过原则是什么? 4. 按照《建筑施工安全检查标准》JGJ59,确定该次安全检查评定等级,并说明理由。
选项
答案
解析 1. ⑴错误一:有一侧的纵向水平杆设置在了立杆外侧 正确做法:纵向水平杆应设置在立杆内侧。 ⑵错误二:部分主节点处没有设置横向水平杆 正确做法:主节点处必须设置一根横向水平杆 ⑶错误三:脚手板搭在两根横向水平杆上。 正确做法:脚手板须搭在至少三根水平杆上。 ⑷错误四:脚手架没有设置剪刀撑 正确做法:脚手架必须设置剪刀撑。 ⑸错误五:脚手架立杆在非顶层顶部处采用了搭接 正确做法:脚手架立杆在非顶层顶部处应采用对接连接。 ⑹错误六:开口型脚手架两端没有设置连墙件 正确做法:开口型脚手架两端必须设置连墙件。 ⑺错误七:开口型脚手架两端没有设置横向斜撑 正确做法:开口型脚手架两端必须设置横向斜撑。 2. ⑴不妥之处一:由管道安装工独立完成施焊工作; 不妥之处二:焊接工人要持证上岗; 不妥之处三:未办理动火手续; 不妥之处四:对作业环境进行焊接前未作了解; 不妥之处五:随意堆放易燃材料。 ⑵可能出现的焊缝缺陷有:裂纹、孔穴、固体夹杂、未熔合、未焊透、形状缺陷等。 3. 安全管理中四不放过原则指: 1)事故原因不清楚不放过; 2)事故责任者和人员没有收到教育不放过; 3)事故责任者没有处理不放过; 4)没有制定纠正和预防措施不放过。 4. (1)安全等级:不合格。 (2)理由:安全检查评分原则规定,不合格标准:汇总表总得不足70 分或有一分项检查评分表得零分。该次检查中,虽然汇总表总得分为85 分,但施工机具分项检查评分表得零分。因此,综合判定该次检查等级为:不合格。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0306秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
