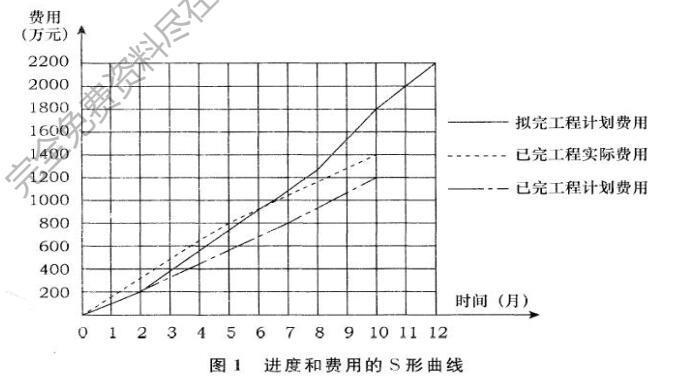

背景资料:某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积 32000 ㎡,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积 32000 ㎡,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于 2010 年 8 月开工, 2011 年 7 月竣工,计划总费用 2100 万元。施工过程中项目部绘制了进度和费用的 S 形曲线(见图 1),对工程进度和费用偏差进行分析:通风空调工程于 2011 年 6 月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求是否满足生产工艺和建筑环境要求,并做了 10 小时带冷源的试运转。工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和检测单位的合法身份证明及资质等级证明文件等资料,申请备案。 问题: 1.计算工程施工到第 10 个月时,项目部的进度偏差和费用偏差。 2.通风空调系统调试中还有哪些考核指标? 3.建设方申请消防竣工验收备案是否正确?说明理由。 4.消防竣工验收还应提交哪些资料?
选项
答案
解析 1.从图中已知第 10 个月时:拟完工程计划费用 BCWS=1800 万元已完工程实际费用 ACWP=1400 万元已完工程计划费用 BCWP=1200 万元故进度偏差 SV=BCWP-BCWS=1200-1800=-600(万元)说明实际进度落后计划进度 600 万元。费用偏差 CV=BCWP-ACWP=1200-1400=-200(万元)说明项目运行超出预算费用 200 万元。 2.系统调试除了考核室内的空气温度,还要考核相对湿度,气流速度,噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否符合设计和消防的规定。3.不正确。原因是博物馆面积为 32000 ㎡大于 20000 ㎡,建筑面积大于 20000 ㎡的博物馆要申请消防验收,所以必须向消防机构申请验收而不是备案。 4.申请消防验收还应当提交的资料:( 1)公安消防机构审核的所有《建筑工程消防设计审核意见书》( 2)建筑消防设施技术测试报告;( 3)电气设施消防安全检测报告;( 4)经建设单位责任人签字认可的施工单位对隐蔽工程、固定灭火系统、自动报警系统、防排烟系统的安装、调试、开通记录;( 5)建设单位或本工程的各项防火安全管理制度、应急方案、防火安全管理组织机构及消防控制中心的自动消防系统操作人员名单。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0505秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
