一、背景安装公司总承包了新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中分部分项工程量清单计价合计为5 3 6万元;措施项...

作者: rantiku 人气: - 评论: 0

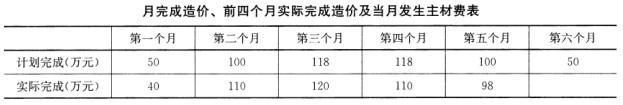

问题 一、背景 安装公司总承包了新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中分部分项工程量清单计价合计为5 3 6万元;措施项目清单计价合计6 0万元;其他项目清单计价合计1 5万元。取费费率为:规费费率:4.85%;税率3. 56%。合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。 安装公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。工程中的人工费占计划成本20%、材料费占5 0%、机械费占1 5 9、其他直接费占5%、间接费占1 0%,项目部经过测算,在目标成本的基础上人工费可以降低2. 5%;材料费可以降低5%;机械费可以降低6%:其他直接费降低9%;间接费降低1 1%。项目部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好的完成了公司下达的成本目标,并节余3 5万元。 在确定风管制作方案时,有工厂预制和现场制作两种方案可以选择。工厂预制质量可靠,进度可以提前,预制费用减少2万元,但运输费用增加3万元。现场制作也可以满足质量和进度的要求,但设备来回运输和装拆需要1.5万元的费用。 二、问题 1.安装公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少? 2.项目部计划成本降低额是多少? 3.本工程的预付款是多少?请计算第三个月和第四个月签证工程款。 4.项目部应该选择哪一种制作方案?说明理由。 5.本工程哪些施工方案需作经济分析?
选项
答案
解析 三、分析与参考答案 1.项目考核计算基数 (536+60+15)+(536+60+15)*4.85%+(536+60+15)*3.56%=663(万元)项目考核成本:6 6 3*(1-15%)=563. 55(万元)项目目标成本:563. 55*(1-3%)=546. 64(万元) 2.项目部计划成本降低额 人工费:546. 64*20%*2.5%=2.7 3 材料费:546. 64*5 0%*5%=13.6 7施工机械费:546. 64*1 5%*6%=4. 92 其他直接费:546. 64*5%*9%=2. 46间接费:546. 64*1 0%*11%=6项目部计划成本降低额:2.73+13. 67+4. 92+2. 46+6=29. 78(万元) 3.本工程的预付款为:6 6 3*30% =198.8万元三个月:签证工程款为:1 20*(1-5%) =114万元四个月:签证工程款为:1 1 0*(1-5%)=104.5万元 4.应选择在工厂预制的方案。 工厂预制:增加费用3-2=1万元,现场预制:增加费用1.5万元。工厂预制的制作质量要比现场有保证,劳动条件好,能保护环境。 5.本工程中发电机定子设备吊装运输、锅炉锅筒吊装、锅炉钢结构焊接安装、高压管道(如主蒸汽、主给水)焊接、水冷壁整体柔性吊装、整套负荷试运转和无损检测施工方案需作经济分析。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0375秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
