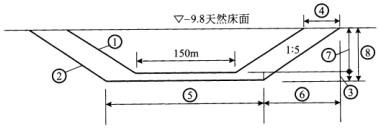

问题 某航道局承担了3万t级航道疏浚工程,用一艘4500m3耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157m3(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876m3,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量22001T13,三班作业,时间利用率75% 问题: (1)指出疏浚工程量计算断面示意图中①、②的含义和③~⑧项的数值。 (2)列出耙吸船在本工程中的施工工艺流程。 (3)本工程用于计量的疏浚土工程量应为多少?说明理由。该工程量由几部分组成? (4)计算该耙吸船可完成的日疏浚工程量和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤)
选项
答案
解析 (1)①开挖航道的设计断面线;②设计的计算断面线;③0.7m;④9m;⑤161m⑥14.5m⑦2.2m;2.9m。 (2) (3)用于计量的工程量应为3178157m3。设计的计算工程量3178157m3与施工单位浚前测水深、地形后确定的工程量3200876m3相差: (3200816-3178157)/3200816=0.71%<3%所以即以设计的计算工程量为计量的工程量。 (4)运转周期的时间:1.2+2.1+0.35=3.65h运转周期的生产率:2200/3.65=603m3/h每日的工作小时数:24*75%=18h每日疏浚量:603*18=10854m3/d预计完成任务作业天数:3178157/10854=293d
