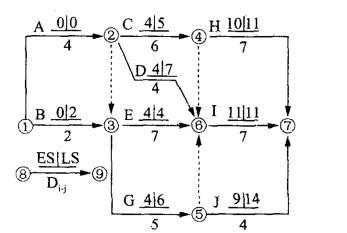

某工程双代号网络计划如下图所示(时间单位-天),图中已标出各项工作的最早开始时间ES 和最迟开始时间LS。该计划表明( )。A.工作1 一 3的总时差...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示(时间单位-天),图中已标出各项工作的最早开始时间ES 和最迟开始时间LS。该计划表明( )。
选项 A.工作1 一 3的总时差和自由时差相等 B.工作2 — 6的总时差和自由时差相等 C.工作2 — 4和工作3 — 6均为关键工作 D.工作3 — 5的总时差和自由时差分别为2和 O天 E.工作5 — 7的总时差和自由时差相等
答案 ABDE
解析 总时差=工作的最迟开始时间一最早开始时间,自由时差=紧后工作最早开始 时间一最早完成时间。
