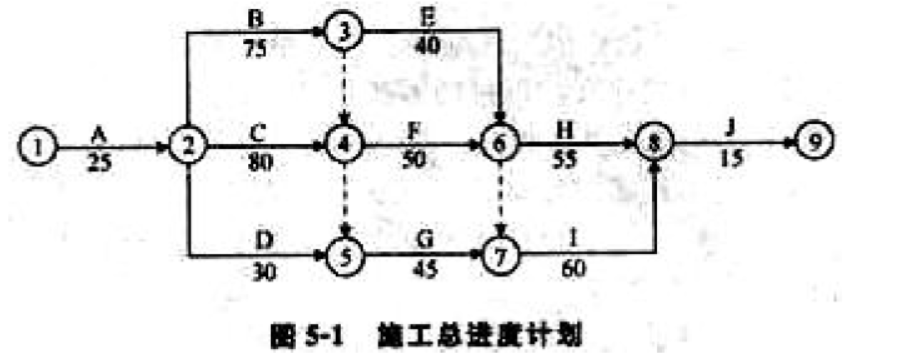

某工程,甲施工单位按照施工合同约定,拟将B、F 两项分部工程分别分包给乙、丙施工单位。 经总监理工程师批准的施工总进度计划如图5-1 所示(单位:d),...

作者: tihaiku 人气: - 评论: 0
问题 某工程,甲施工单位按照施工合同约定,拟将B、F 两项分部工程分别分包给乙、丙施工单位。 经总监理工程师批准的施工总进度计划如图5-1 所示(单位:d),各项工作匀速进展。 工程实施过程中发生以下事件。 事件2:甲施工单位与乙施工单位签订了B 分部工程的分包合同。B 分部工程开工45 d 后,建设单位要求设计单位修改设计,造成乙施工单位停工l5 d。 事件3:由于事件2 中B 分部工程修改设计,乙施工单位向项目监理机构提出工程延期的申请。 问题: 1. B 分部工程的实际工期是多少天? 2..事件3 中,B 分部工程修改设计对F 分部工程的进度以及对工程总工期有何影响?分别说明理由。
选项
答案
解析 1.B 分部工程的实际工期是90 d。 2.(1)B 分部工程修改设计对F 分部工程进度的影响:使F 分部工程进度推迟了10 d。 理由:工作B 为工作F 的紧前工作,工作B 的持续时间拖延了l5 d,工作B 自由时差为0,但③→④工作自由时差5 d,因此,使F 分部工程进度推迟10 d。 (2)B 分部工程修改设计对工程总工期的影响:使总工期延长10d。 理由:由于B 分部工程的修改设计使F 分部工程进度推迟了10 d,而工作F 属于关键工作,就使总工期相应延长10 d。(或:工作B 总时差5 天,故影响工期10 天)

相关内容:工程,施工,合同,约定,分部,监理,工程师,进度,计划,如图,单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0328秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
