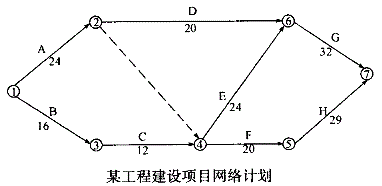

某工程建设项目,网络计划如下图所示。在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见下表(正数为延...

作者: tihaiku 人气: - 评论: 0
问题

某工程建设项目,网络计划如下图所示。在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见下表(正数为延长工作天数,负数为缩短工作天数)。

【问题】

1.确定上述网络计划的关键线路,绘出调整后的网络计划图,并指出关键线路。

2.如果承包商提出要求延长合同工期18天和按实际工期延长合同工期5天这样做是否合理?为什么?

3.监理工程师签证延长合同工期几天才合理?为什么?(用网络计划图表示)

4.监理工程师签证索赔金额多少才合理?为什么?

选项

1.原网络计划图中共有5条线路,通过计算各条线路上持续时间之和进行比较,线路B-C-E-G线路的持续时间最长,所以关键线路是B-C-E-G或①→③→④→⑥→⑦。

调整后的网络计划图如下图所示,关键线路是B-C-F-H或①→③→④→⑤→⑦。

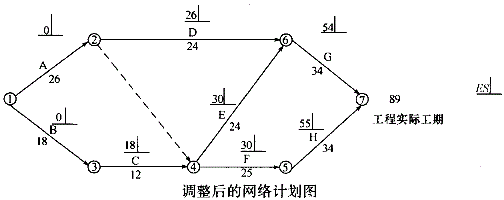

调整后的网络计划图

2.要求顺延工期18天不合理。因业主原因和不可抗力因素对工作持续时间的影响并不都在关键线路上。

要求顺延工期5天也不合理。因其中包含了施工单位自身原因所造成的工作持续时间的延长和缩短。

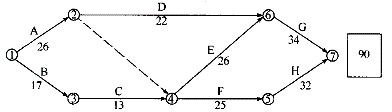

3.由非施工单位原因造成的工期延长应给予延期如下图所示。

签证顺延的工期为:(90-84)天=6天

4.只考虑因业主直接原因所造成的经济损失部分:

(800+600+2×500+3×800+3×500)元=6300元

答案
解析

相关内容:工程,建设项目,网络,计划,下图,施工,业主,素和,原因,工作,影响,结果,正数

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0488秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
