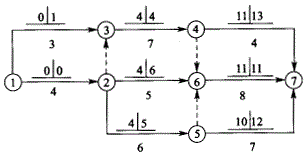

问题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。
选项 A:工作1-3的总时差为1 B:工作2-5的自由时差为1 C:工作2-6的总时差为2 D:工作4-7的总时差为4 E:工作5-7为关键工作
答案 ACD
解析
