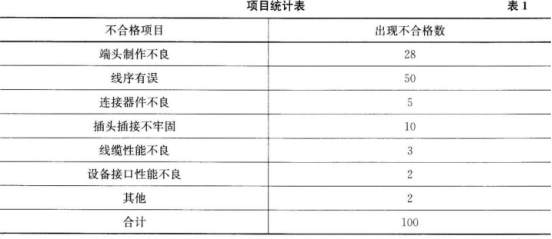

问题 某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40d。开工前,项目部指派技术员进行现场勘查,明确了施工用电和空调设施、现场的特殊要求等情况,同时根据施工图设计对机房地板、需安装设备位置及数量等进行了复核。工程硬件安装完成后进行了用户线缆测试,发现了很多质量问题,用户线缆测试不合格。 项目统计表,见表1。 【问题】 1.列出施工图设计现场复核还应包括的主要内容。 2.做出用户线缆测试不合格项排列表。 3.做出用户线缆测试不合格项排列图。 4.分析用户线缆不合格的主要原因并提出改进措施。

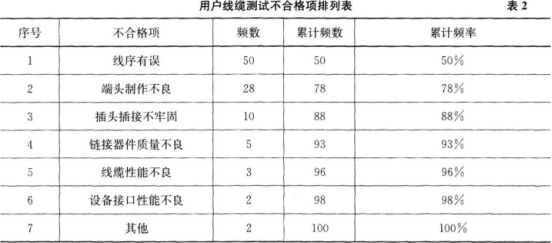

选项
答案
解析 1.现场复核还应包括的内容:(1)线缆路由、设计长度是否可行;(2)电源电压、熔断器容量是否满足设计要求;(3)保护接地的位置是否有余。 2.用户线缆测试不合格项排列表,见表2。 3.用户线缆测试不合格项排列图,如图4所示。 4.累计频率0~80%为主要原因。即线序有误和端头制作不良。改进措施:做好培训,按规范操作,及时查对。
