问题 背景资料 某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表5。 项目部按照图5所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求,监理单位要求重新编制进度计划。 项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将B.C.F三类工作平均分为B1B2B3.C1C2C3.F1F2F3,每类工作各有一个队伍依次完成,工作全部完成后才开始G工作。此方案得到批准。 施工中发生了以下事件: 事件一:由于光纤测试仪表进场原因,E工作最早开始时间推迟9天。 事件二:工程进行到第20天,因道路维修,光缆仓库发货受阻,停工2天。 问题 1.列出图5中B.E.F表示的工作内容。 2.计算未被批准的原计划工期 3.绘出优化后的双代号网络图。 4.列出优化后的关键工作,并计算工期。 5.分别分析事件一和事件二对工期造成的影响。 6.项目监理常用的方法有哪些?
选项

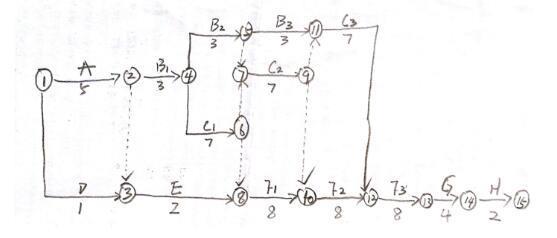

答案
解析 1.B 工作:清刷管孔 E 工作:光缆配盘 F 工作:敷设光缆 2.优化前的关键线路为:路由复测-清刷管孔-敷设子管-敷设光缆-光缆接续-中继段测试 3. 4.优化后的关键工作为:A.B1.C1.F1.F2.F3.G.H 优化后的工期为:5+3+7+8+8+8+4+2 = 45 天 5.事件一:E 工作是非关键工作,总时差为8天,延误9天超过其总时差9-8=1天,故使总工期延误1天 事件二:F1 工作是关键工作,停工 2 天,影响 F1 工作停工2天,造成总工期延迟 2 天 6.旁站.巡视和平行检验
