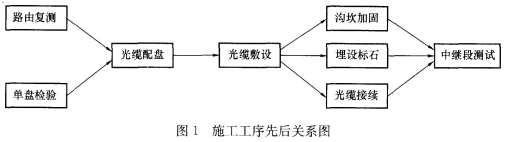

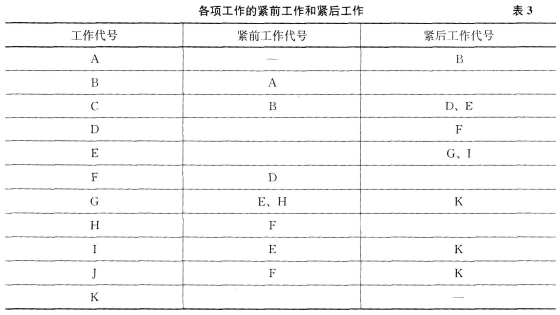

问题 某公司承担了一项长途直埋光缆线路工程,全程210km,线路经过城区、农田和草原,分两个中继段,其中A段120km,B段90km。 直埋光缆施工工序先后关系,如图1所示。项目部根据公司资源状况,结合工程特点,按每个施工队同时只能实施一项工作进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了逻辑关系及持续时间表(见表2),并据此绘制了进度计划网络图。图2给出了部分进度计划网络图。 【问题】 1.在答题区复制表2并补充完善紧前工作和紧后工作(可只复制第1、4、5列)。 2.绘制本项目完整的进度计划双代号网络图。 3.列出本项目的关键工作并计算本项目的计划工期。 4.分别列出本工程中继段需测试的项目及所用仪表。 5.本工程的主要环境因素有哪些?
选项
答案
解析 1.完善的紧前和紧后工作,见表3。 2.光缆接头损耗大的因果分析图,如图4所示。 3.关键工作:A、B、C、D、F、J、K 计划工期:29d 4.本工程中继段需测试的项目及所用仪表:(1)中继段光纤线路衰减系数及传输长度的测试,使用OTOR;(2)光纤通道总衰减,需使用稳定光源、光功率计;(3)光纤后向散射信号曲线,使用OTOR;(43偏振模色散(PMD),使用PMD测试仪;(5)光缆对地绝缘,使用绝缘测试表(兆欧表,高阻计)。 5.主要环境因素:(1)开挖光缆沟时造成的植被破坏,扬尘;(2)工程废弃物及生活垃圾的随意丢弃;(3)发电机、抽水机工作噪声;(4)封缩热缩制品使用喷灯时产生的废气;(5)光缆测试时,随意丢弃的废电池;(6)吹缆设备工作的噪声;(7)剩余的油漆被焚烧或填埋。
