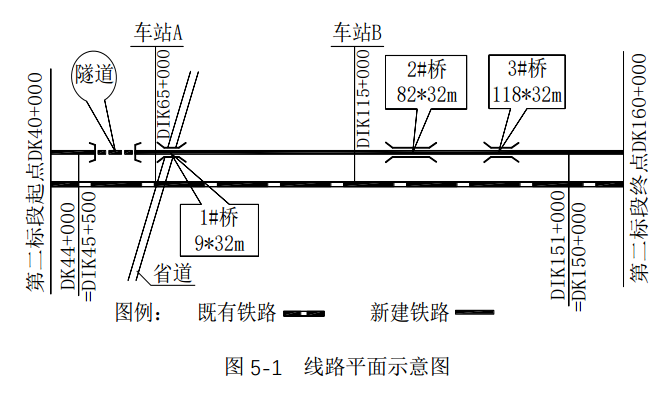

(五) 背景资料 某 I 级铁路增建二线站前工程第二标段的线路平面布置如图 5-1 所示。 主要工程情况如下: 路基土石方共 26 万 m...

作者: tihaiku 人气: - 评论: 0

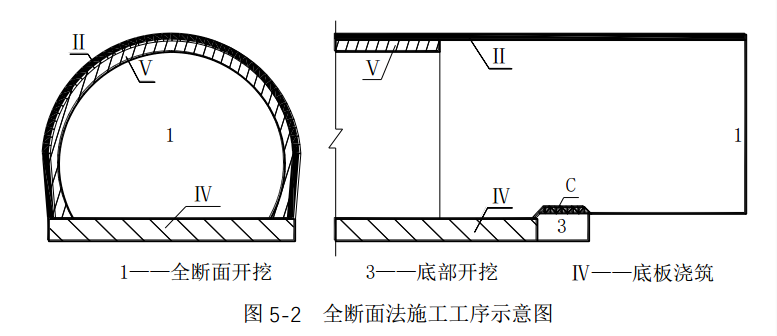

问题 (五) 背景资料 某 I 级铁路增建二线站前工程第二标段的线路平面布置如图 5-1 所示。 主要工程情况如下: 路基土石方共 26 万 m3,无特殊处理路基。 单线桥梁 3 座,均为旱桥,无高墩,上部结构为简支 T 梁。钻孔桩直径为 1.2m,桩长 为 22~25m。某根钻孔桩施工过程为:在终孔后进行了清孔;在检验孔底沉渣厚度满足规范要求后,立即进行了钢筋笼吊装,由于设备故障导致钢筋笼吊装共耗时 4 个小时;钢筋笼吊装后,立即安装导管进行了水下混凝土灌注。在该桩成桩后质量检测时发现该桩底部有 0.6m厚沉渣。经查看施工记录,泥浆含砂量不超标,其他指标合格,混凝土灌注过程顺利。 单线隧道 1 座,长 3800 米。在进口、出口各安排一个作业面施工,月进尺处在行业平 均水平。隧道 II 级围岩长 600m,III 级围岩长 2000m,IV 级围岩长 1200m。II 级围岩采用全断面法施工,施工工序如图 5-2 所示。 沿线两个既有车站均需改建,改建内容为:车站 A 增加三条到发线,车站 B 拆除一条 运煤专用线。两个车站的地形地貌基本一致。 全线轨道结构采用有砟轨道,采用换铺法铺设无缝线路。车站 A 和车站 B 均具备设置 铺架基地的条件(T 梁预制场设在铺架基地内)。计划在其中一个车站处设置铺架基地,配 置一套铺架设备,先向一端铺架,然后调头再向另一端铺架。 本工程的营业线为繁忙干线。施工单位在营业线施工中,因机械侵限导致中断铁路行车 7 个小时,造成直接经济损失 580 万元,未造成人员伤亡。 业主要求本标段总工期为 24 个月,自开工后第 15 个月开始铺架。 问题: 1.第二标段的正线长度是多少千米? 2.根据背景资料,指出造成钻孔桩底部 0.6m 厚沉渣的原因。 3.指出图 5-2 中临时设施 C、工序Ⅱ和工序 V 的名称。 4.铺架基地应设置在哪个车站处?并说明理由。 5.根据背景资料,应先向哪个方向进行铺架施工?并说明理由。 6.针对背景资料,根据《铁路交通事故应急救援和调查处理条例》规定,此次铁路交 通事故属于什么等级?
选项
答案
解析 1.正线长度 2.钢筋笼沉渣过厚原因 3.图中代表那些部位,初次衬砌,临时仰拱栈桥,二次衬砌 4.铺架基地设在 B 车站 5.铺架方向 6.安全事故级别

相关内容:背景,资料,铁路,二线,站前,工程,标段,线路,平面,如图,情况,如下,路基,土石方

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0486秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
