某施工单位承建客运专线某隧道工程,起讫里程为DK38+500~DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出口...

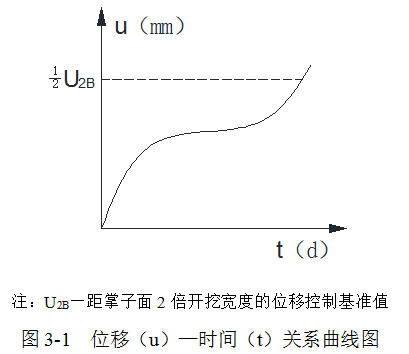

作者: tihaiku 人气: - 评论: 0
问题 某施工单位承建客运专线某隧道工程,起讫里程为DK38+500~DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出口段洞顶有村庄、水田。按照施工组织设计,施工单位在隧道进、出口各安排一个作业面施工,开挖采用三台阶预留核心土法施工。施工中发生了以下事件: 事件一:项目经理部编制了《防水板作业要点卡片》,如表3-1所示。 表3-1 防水板作业要点卡片 卡片编码:隧502 上道工序: A 下道工序: B 事件二:掌子面开挖至DK39+130时,对DK39+100~DK39+103段进行仰拱开挖,根据DK39+100处的围岩量测数据绘制了位移(u)—时间(t)关系图,发现位移速率不断上升,即d2u/dt2>0,如图3-1所示。 问题 1.根据背景资料,给出隧道内洞口段合理的施工防排水原则,并说明理由。 2.给出表3-1中A和B所代表的施工工序名称。 3.给出表3-1中C和D所代表的施工控制指标。 4.针对事件二,指出该段围岩所处的状态,并写出应对措施。
选项
答案
解析 1.应按以堵为主,限量排放(或全包防水)的原则进行治水。 理由:水土保护(或(1)村庄、水田,(2)隧道局部地段浅埋,围岩破碎)。 2.A:初期支护,B:二次衬砌。 3.C:15,D:60。 4.(1)危险(I级管理)状态 (2)① 停止掘进(开挖); ② 立即撤人; ③ 加强临时支护(临时仰拱、喷锚支护、钢架、锚杆等); ④ 加强监控(量测)。
