【背景资料】某公司承建一城市道路工程,道路全长3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨...

作者: tihaiku 人气: - 评论: 0

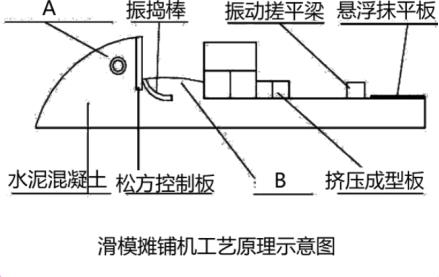

问题 【背景资料】某公司承建一城市道路工程,道路全长3000m,路面采用普通水泥混凝土路面。项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件: 事件一:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。开挖后,进行压实。项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指出其错误要求改正。 事件二:路基施工期间,有办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。 事件三:施工单位采用滑模摊铺机来施工该水泥混凝土路面。该机械施工原理图如图3所示。 事件四:施工中发现,经过坍落度试验测定,发现坍落度较大,和易性较好。为保证工程质量,施工单位采用低频振动,低速度摊铺。 【问题】 1.出确定合适吨位的压路机和压实方式外,试验段还应确定哪些技术参数? 2.分别指出事件一种压实作业和开挖作业的错误之处并写出正确做法。 3.事件二中,施工单位的索赔是否成立?说明理由。 4.请指出事件三中A和B分别代表什么仪器。 5.指出事件四中施工单位的错误做法并改正。
选项
答案
解析 1.(1)以便确定路基预沉量值。 (2)按压实度要求,确定压实遍数。 (3)确定路基宽度内每层虚铺厚度。 2.错误之处:对于路堑段,地下埋设有给水管道,作业人员采用机械开挖。 正确做法:在距管道边1m范闱内应采用人工幵挖 错误之处:先高后低,先快后慢,由路基中心向边缘碾压 正确做法:先低后高,先慢后快,直线段由路基边缘向中心碾压;曲线段由内侧向外侧碾压。 3.索赔成立。 理由:该事件是由办理过征地手续的农田因补偿问题发生纠纷,属于发包方原因引起。4. A为“螺旋 布料机”标为, B为振动仓。 5.错误做法:低频振动,低速度摊铺 正确做法:低频振动,高速度摊铺。

相关内容:背景,资料,公司,城市,道路,工程,全长,路面,水泥,混凝土,项目部,路基,试验

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0365秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
