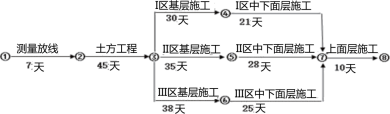

问题 下图为某道路施工进度计划网络图,总工期和关键线路正确的有( )。

选项 A.总工期113天 B.总工期125天 C.①—②—③—④—⑦—⑧ D.①—②—③—⑤—⑦—⑧ E.①—②—③—⑥—⑦—⑧
答案 BDE
解析 根据施工计划网络图,关键线路有两条,分别是:①—②—③—⑤—⑦—⑧、①—②—③—⑥—⑦—⑧。总工期为125天。

相关内容:道路,施工,进度,计划,网络,工期,关键,线路,113天,125天
