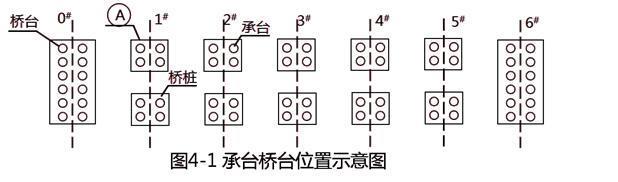

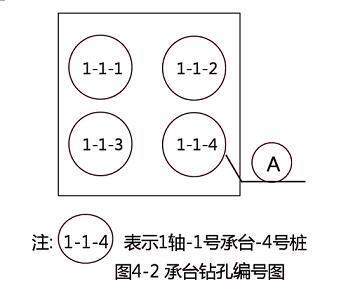

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。 ...

作者: tihaiku 人气: - 评论: 0

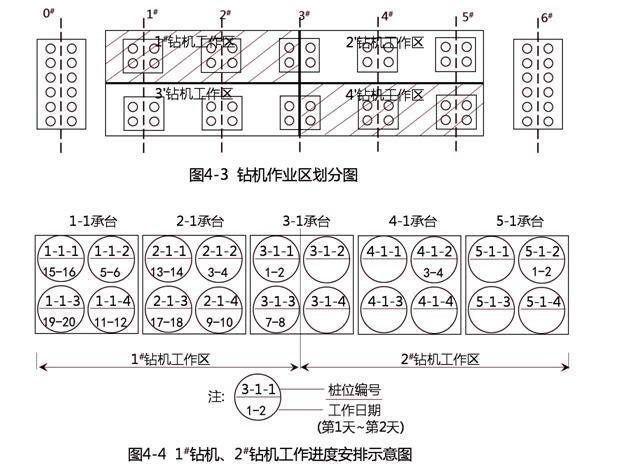

问题 某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。 事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。 事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。 事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。 1、事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上作答,在试卷上答题无效) 2、钢筋笼标识应有哪些内容? 3、事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。 4、按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少? 5、混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
选项
答案

解析 1. 2.桩号、桩径、分节序号、分节长度、加工负责人等。 3. 定位钢筋的长度=护筒顶面标高-(桩孔底实测标高+钢筋笼长度) 4. 5. 应检查合格证、试验报告、配合比报告单、出厂合格证等证件,并对强度、坍落度、配合比等进行检验。

相关内容:公司,项目部,施工,桥梁,基础工程,灌注桩,混凝土,强度,直径,1200mm,桩长,桥台,位置,如图,4-1所示,桩位,编号,4-2所示

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0274秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
