1.背景:某城市快速路工程项目招标,工程长1.8km,主路宽40m,两侧辅路各宽10m;其中约1km 路段现况为农田。招标文件规定工期150 个日历天,质...

作者: tihaiku 人气: - 评论: 0

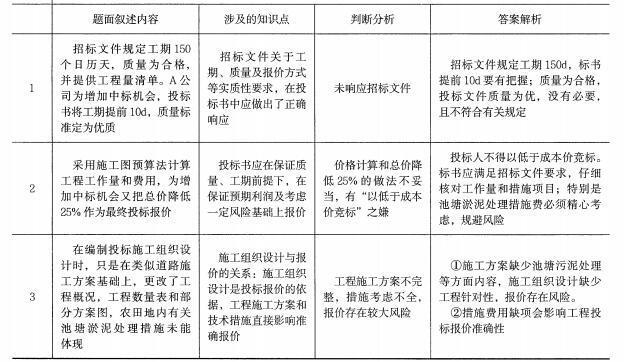

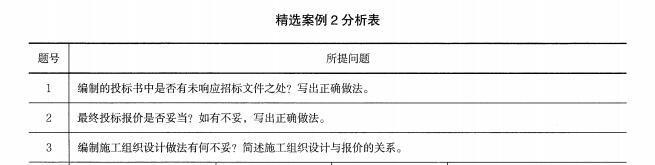

问题 1.背景:某城市快速路工程项目招标,工程长1.8km,主路宽40m,两侧辅路各宽10m;其中约1km 路段现况为农田。招标文件规定工期150 个日历天,质量为合格,并提供工程量清单。A 公司为增加中标机会,投标书将工期提前10d,质量标准定为优质。采用施工图预算法计算各分部分项工程工作量和费用后,为增加中标机会又把总价降低25% 作为最终投标报价。在编制投标施工组织设计时,为节省时间,在类似道路施工方案基础上,更改了工程概况、工程数量表和部分方案图,但农田地内有关池塘淤泥处理措施未能体现。 2.问题及解答:见精选案例2 分析表中内容:
