某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条...

作者: tihaiku 人气: - 评论: 0

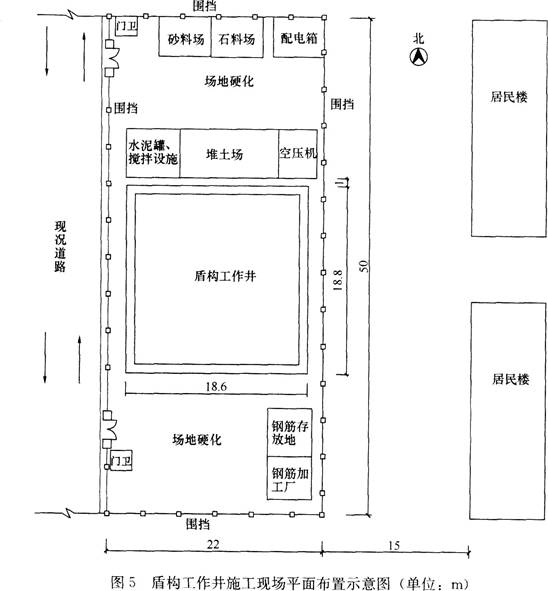

问题 某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2~3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。 项目部编制的施工组织设计有如下事项: (1)施工现场平面布置如图5所示,布置内容有施工围挡范围50m×22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。 (2)考虑盾构工作井基坑施工进入雨期,基坑围护结构上部设置挡水墙,防止雨水漫入基坑。 (3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。 (4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。 【问题】  1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要组织专家论证  2.施工现场平面布置图还应补充哪些临时设施请指出布置不合理之处。  3.施工组织设计(3)中基坑监测还应包括哪些项目  4.基坑坍塌应急预案还应考虑哪些危险因素
选项
答案
解析 1.需要组织专家论证的安全专项施工方案有盾构工作井基坑降水、基坑开挖、基坑支护。  2.(1)应补充的临时设施:垂直提升设备、水平运输设备、洗车池(台)、沉淀池、消防设施、排水沟。 (2)布置不合理之处: 不合理之处一:堆土场、搅拌设施布置不合理,距离基坑距离1m,不满足设计要求。 不合理之处二:空压机布置不合理,距离居民楼近,噪声大,且应设置隔音棚。  3.基坑应监测的项目还有:(1)建筑物沉降;(2)建筑物倾斜;(3)围护桩顶垂直位移;(4)围护桩水平位移;(5)周边土体水平位移;(6)地下水位;(7)道路、建筑物、围护结构裂缝。  4.可能引起基坑坍塌的因素还有: (1)每层开挖深度超出设计要求。 (2)支护不及时。 (3)基坑周边堆载超限。 (4)基坑周边长时间积水。 (5)基坑周边给水排水现状管线渗漏。 (6)降水措施不当引起基坑周边土粒流失。

相关内容:地铁,盾构,工作井,平面,尺寸,砂性,卵石,地层,地下水,地表,施工,影响,范围,现状,给水,雨水,污水,多条

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0737秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
