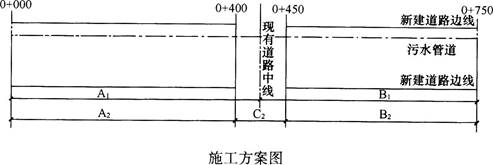

项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400~0+450处穿越现有道路。 场地地质条件...

作者: tihaiku 人气: - 评论: 0
问题 项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400~0+450处穿越现有道路。 场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界,将工程划分A1、B1两段施工(见下图),并编制了施工进度计划,总工期为70d。其中,A1段(425m)工期40d,B1段(325m)工期30d,A1段首先具备开工条件。 【注】A1、B1为第一次分段;A2、B2、C2为第二次分段。 由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议建设单位将现有道路段即(C2段)50m改为顶管施工,需工期30d,取得了建设单位同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。 【问题】 1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效? 2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理什么手续? 3.采用横道图说明作为项目经理应如何安排在70d内完成此项工程?横道图采用下表(请将横道图复制到答题纸上作答,在试卷上作答无效)。 4.顶管工作井在地面应采取哪些防护措施?
选项
答案

解析 1.现有道路段(C2段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,该文件上必须由原设计人员和设计单位负责人签字并加盖设计单位印章方为有效。 2.因现有道路段(C2段)施工方法变更,项目部重新编制的施工方案应办理经施工单位技术负责人、总监理工程师签字手续。 3.项目经理在70d内完成此项工程的横道图如下表所示: 4.顶管工作井在地面应采取的防护措施为设置警示牌、防护围栏、作业警示灯光标志,挖截水沟防止地面水进入工作坑;做封闭式的井口支撑,防止井口坍塌。

相关内容:项目部,道路,下有,直径,1000mm,混凝土,污水,管线,地面,现有,场地,地质,条件

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0572秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
