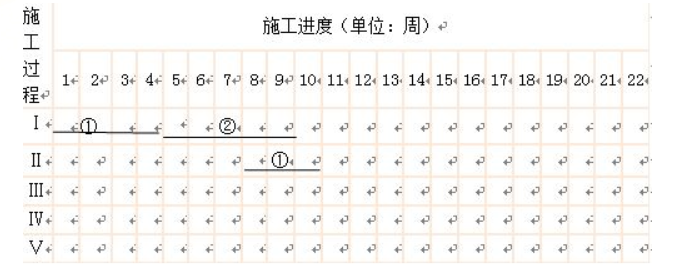

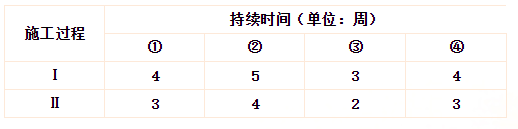

问题 某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青混合料表面层。项目部编制的施工机械计划表列有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料摊铺时应对温度随时检查;用轮胎压路机初压,碾压速度控制在1.5~2.0km/h。施工现场设立了公示牌,内容包括工程概况牌、安全生产文明施工牌、安全纪律牌。项目部将20cm厚石灰稳定碎石底基层、38 cm厚水泥稳定碎石基层、8cm厚粗粒式沥青混合料底面层、6cm厚中粒式沥青混合料中面层、4cm厚细粒式沥青混合料表面层等五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④。Ⅰ、Ⅱ两项在各施工段上持续时间如表4-1所示: 表4-1 各施工段的持续时间 而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。 项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划(表型如表4-2) 表4-2 施工进度计划表 <1> 、补充施工机械计划表中缺少的主要机械。 <2> 、请给出正确的底基层碾压方法和沥青混合料初压设备。 <3> 、沥青混合料碾压温度是依据什么因素确定的? <4> 、除背景内容外,现场还应设立哪些公示牌? <5> 、请按背景中要求和表4-2形式,用横道图表示,画出完整的施工进度计划表(画在答题纸上),并计算工期。
选项
答案

解析 <1> 、推土机、装载机、摊铺机、沥青运输洒布车、切缝机。 <2> 、直线段两边向中间,曲线超高段由内侧向外侧。初压设备:两轮钢筒式静压。 <3> 、根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。 <4> 、管理人员名单及监督电话牌、消防保卫牌、施工现场总平面图。 <5> 、工期应为22周。

相关内容:公司,城市,主干道,全长,车道,结构,石灰,碎石,基层,水泥,厚粗粒,沥青

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0263秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
