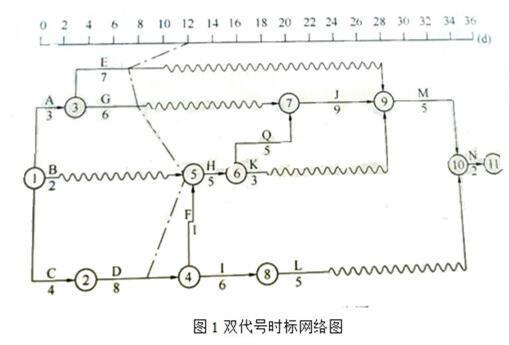

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图 所示。 施工过程中发生如下事件。 事件 1:项目部第...

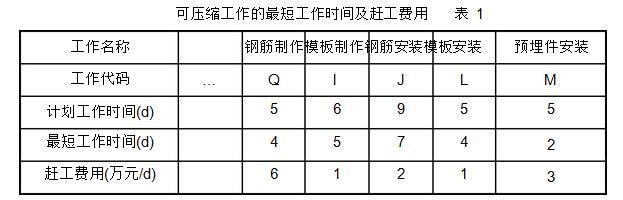

作者: tihaiku 人气: - 评论: 0
问题 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图 所示。 施工过程中发生如下事件。 事件 1:项目部第 12d末组织了进度检查,检查结果以进度前锋线表示在图中。 事件 2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表 。 事件 3:由于天气下雨造成了施工进度延迟,承包人按着监理人的指示,采取有效措施赶上进度。承包人向监理人提交相关资料,进行了审批。 【问题】 1.指出该网络图的关键线路,说明 L(⑧→⑩)实线和波浪线长度各表示的含义。 2.根据图示进度前锋线,说明进度检查时 D、E、G三项已完成多少天工作量,推迟或提前天数,以及对计划工期的影响。 3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。 4.根据事件 3指出承包人向监理人提交审批的相关资料包括哪些?
选项
答案
解析 1.该网络图的关键线路为 C→D→F→H→Q→J→M→N; L(⑧→⑩)实线长度表示的含义是 L工作的持续时间为 5d,波浪线长度表示的含义是 L工作的自由时差为 11d。 2.进度检查时 D工作已完成 5d工作量,推迟的天数为 3d,会推迟计划工期 3d。 进度检查时 E工作已完成 4d工作量,推迟的天数为 5d,对计划工期无影响。 进度检查时 G工作已完成 5d工作量,推迟的天数为 4d,对计划工期无影响。 3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有 Q、J、M。 工作 Q可压缩 1d,其赶工费用为 6万元/d。 工作 J可压缩 2d,其赶工费用为 2万元/d。 工作 M可压缩 3d,其赶工费用为 3万元/d。 由于推迟计划工期 3d,因此,首先压缩工作 J,压缩 2d,增加的费用=2d×2万元/d=4万元,再压缩工作 M,压缩 1d,增加的费用=1d×3万元/d=3万元,增加的总费用=(4+3)万元=7万元。 4.承包人应在监理人提交修订合同进度计划的同时,编制一份赶工措施报告。

相关内容:津江,水电站,工程,流道,混凝土,施工,进度,检查,调整,编制,代号,时标,网络,如图,如下,事件,项目部

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0333秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
