A.研究设计资料和施工条件
B.选择质量检验方法
C.计算工程量和工作持续时间

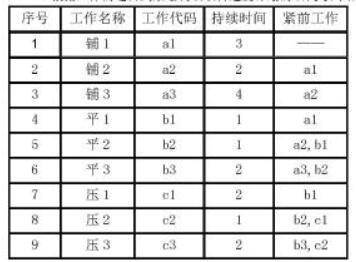

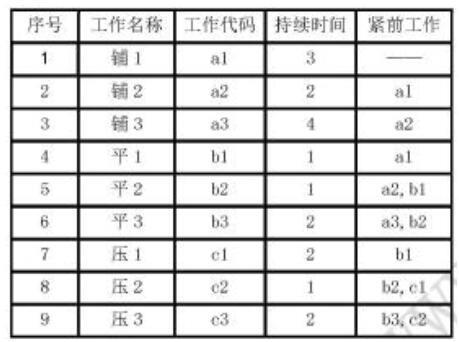

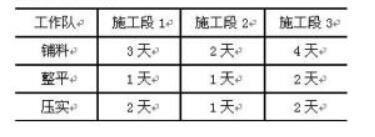

D.选择施工方法并确定施工顺序 <2>、该坝面作业,各项工作正确的工艺逻辑关系是( )。
A.铺料为整平的紧前工作,压实为整平的紧后工作
B.铺料为压实的紧后工作,整平为压实的紧前工作
C.整平为压实的紧前工作,铺料为整平的紧前工作
D.压实为整平的紧后工作,铺料为整平的紧前工作 <3>、根据工作的逻辑关系绘制该项目进度计划的双代号网络图 <4>、根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。 <5>、在“施工段 2”整平时突降暴雨,造成工期延误 7 天,试分析其对施工工期的影响程度。
Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com
页面耗时0.0300秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
