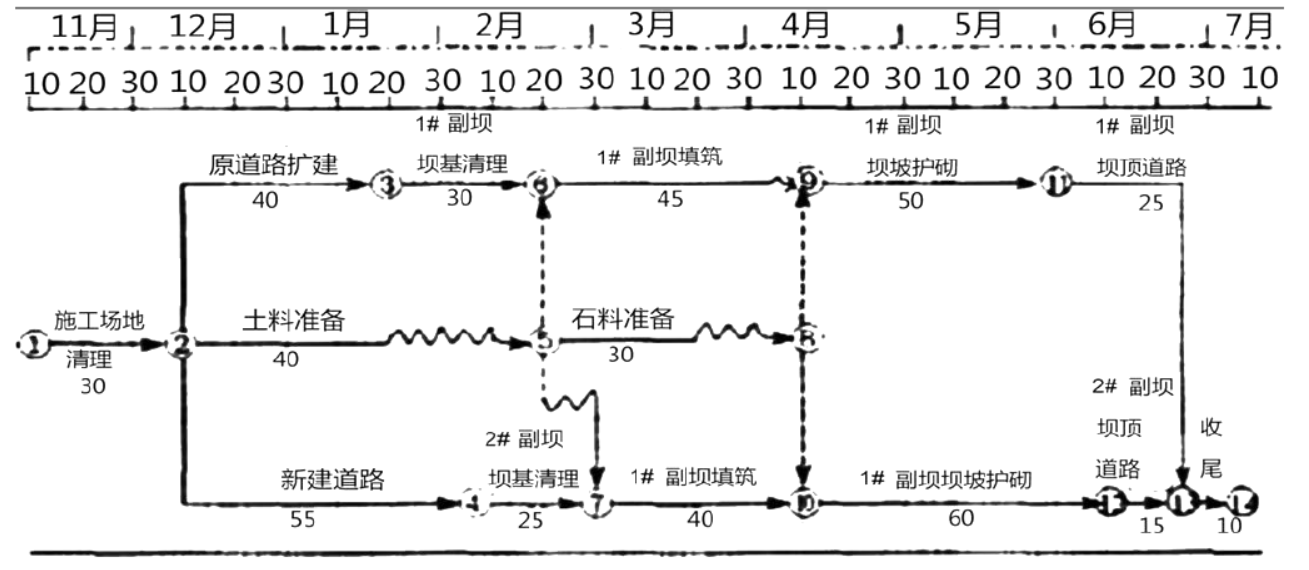

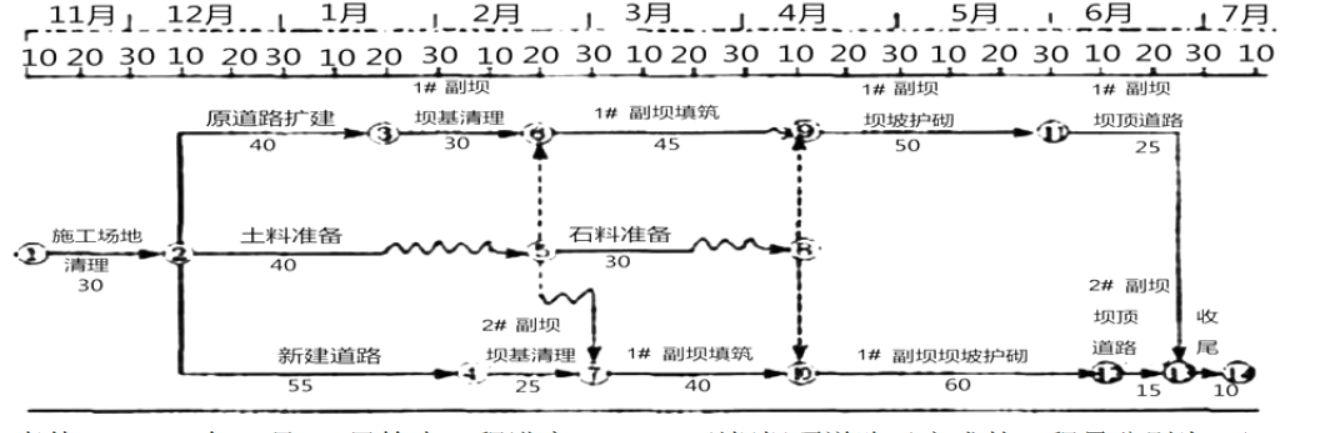

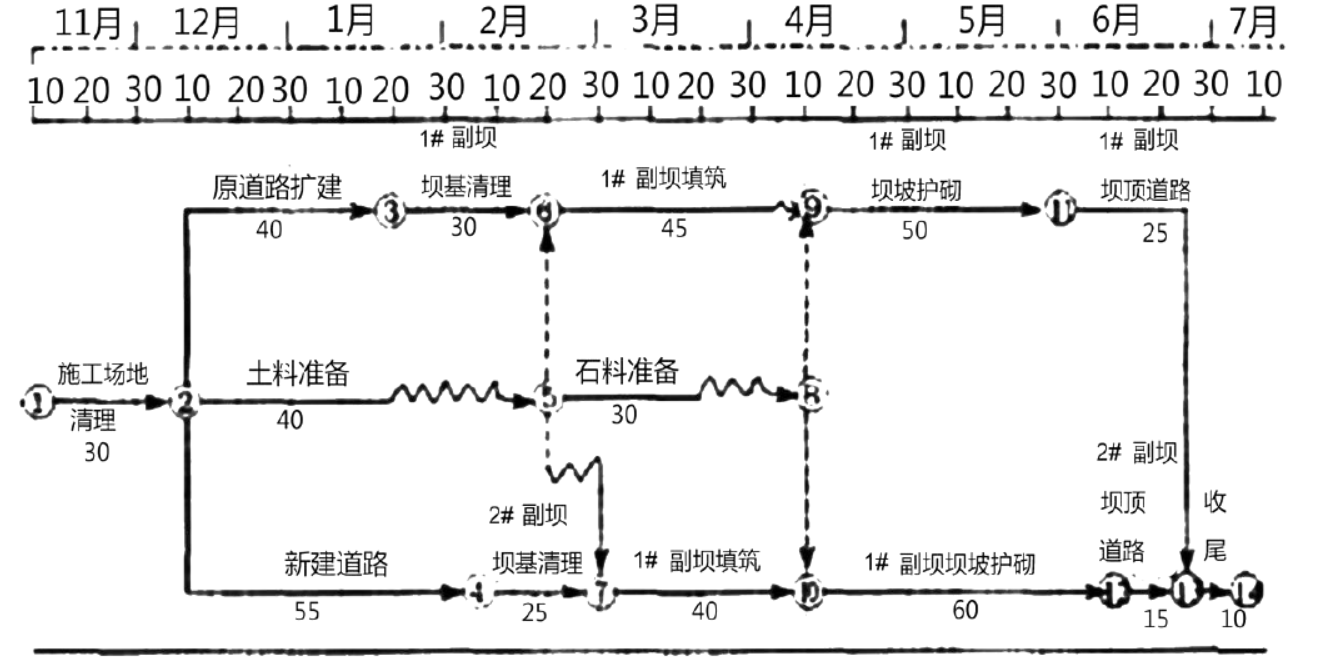

问题 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,两座粘土心墙土石坝副坝(1#和2#)的加固项目签约合同价为600 万元,合同工期8 个月(每月按30天计),2012 年11 月10 日开工。合同约定: (1)承包商的施工安排要符合水库调度方案; (2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的40%时,从超出部分的工程进度款中按30%扣回工程预付款,扣完为止; (3)工程进度款按月支付; (4)按工程进度款的5%扣留工程质量保证金。承包商拟定的施工进度计划如下图: 说明: 1.每月按30 天计,时间单位为天: 2.日期以当日末为准,如11 月10 月开工表示11 月10 日末开工。 实施过程中发生了如下事件: 事件1:按照2012 年12 月10 日上级下达的水库调度方案,坝基清理最早只能在2013 年1月25 日开始。 事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在2013 年5 月10 日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。 事件3:2013 年6 月20 日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、 2/5。 事件4:截至2013 年5 月底,承包人累计完成工程进度款为428 万元,承包人提出了6 月份工程进度款支付申请报告,经监理单位确认的工程款为88 万元,变更、索赔和其他金额均为0。 问题: 1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。 2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5 月10日完成的要求? 3.根据6 月20 日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。 4. 根据事件4,计算6 月份承包人进度付款申请单中有关款项的金额。
选项
答案
解析 1.计划工期为 235 天;1#、2#副坝坝基清理最早分别于 1 月 25 日、2 月 5 日开始。 2.按计划 1#、2#副坝坝坡护砌迎水面施工可于 5 月 4 日、5 月 9 日完成,可满足要求; 3.6 月 20 日检查,1#副坝坝顶道路已完成 3/5,计划应完成 4/5,推迟 5 天;2#副坝坝顶道路已完成 2/5,计划应完成 2/3,推迟 4 天。由于计划工期比合同工期提前 5 天,而 1#副坝推迟工期也为 5 天,故对合同工期没有影响。 4. 截至本次付款周期末已实施工程的价款 516 万元;变更金额 0;索赔金额 0;应扣减的返还预付款(60-(428-240)*0.3=3.6)3.6 万元;应扣减的质量保证金 4.4 万元;根据合同应增加和扣减的其他金额 0。

相关内容:防洪,灌溉,供水,发电,建和,加固,粘土,心墙,土石,坝副,项目,合同价,万元,合同,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0371秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
