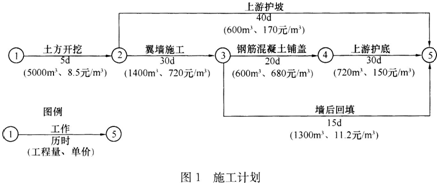

某水闸施工合同,上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如图1所示。合同约定: (1)预付款为合同价款的10%...

作者: tihaiku 人气: - 评论: 0
问题 某水闸施工合同,上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如图1所示。合同约定: (1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回; (2)保留金自第1个月起按每月工程进度款的5%扣留。 施工中发生以下事件: 事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1000m3,单价为22.5元/m3(含开挖、回填),时间为10d。 事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。 【问题】 1.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留两位小数,下同)。 2.若实际工程量与合同工程量一致,各项工作均以最早时间开工且均匀施工,工程第1d开工后每月以30d计,计算第2个月的工程进度款、预付款扣还、保留金扣留和实际支付款。 3.施工单位提出的增加临时设施费的要求是否合理为什么 4.指出上游翼墙墙后回填土施工应注意的主要问题有哪些
选项
答案
解析 1.合同价款=5000×8.5+1400×720+600×170+600×680+720×150+1300×11.2=1683060.00元。预付款额=1683060×10%=168306.00元。 新增“上游护底换土”后合同总价=1683060+1000×22.5=1705560.00元。 2.第2个月的工作及其工作时间分别为:翼墙施工5d,钢筋混凝土铺盖20d,上游护底5d,上游护坡15d,墙后回填15d。 第2个月的工程进度款=1400×720÷30×5+600×170+40×15+600×680+720×150÷30×5+1300×11.2=646810.00元。 本工程工期=5+30+20+30=85d,约为3个月。 第2个月扣还的预付款=168306.00÷3=56102.00元。 第2个月扣留的保留金=646810.00×5%=32340.50元。 第2个月的实际支付款=646810.00-56102.00-32340.50=558367.50元。 3.施工单位提出的增加临时设施费的要求不合理。 理由:保证安全的临时设施费已包括在合同价款内。 4.上游翼墙墙后回填土施工应注意的主要问题:采用高塑性土回填,其回填范围、回填土料的物理力学性质、含水率、压实标准应满足设计要求。

相关内容:水闸,施工,合同,上游,段分部,分部,工程施工,计划,工作,工程量,单价,钢筋混凝土,工程,综合,如图,1所示,约定,预付款,价款,10%...

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0608秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
