【背景资料】

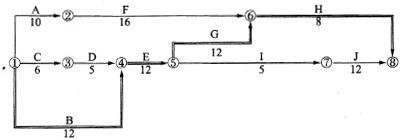

某土石坝分部工程的网络计划如下图,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

【问题】

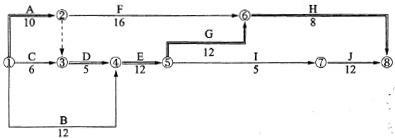

1.按A→D→1顺序组织施工,则网络计划变为下图所示:

(1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天?

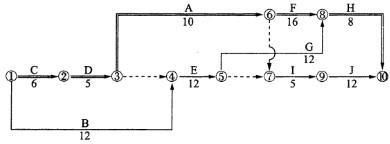

2.如按D→A→I顺序组织施工,则网络计划变为如下图所示:

(1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天?

3.比较以上两个方案,判断哪个方案更好。

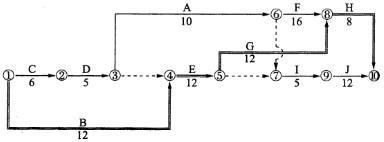

4.若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如下图所示。

(1)你认为工期延长几天合理?为什么?(2)机械闲置的时间为多少天?

选项
答案
解析

【答案要点】

1.(1)计算工期为47天。(2)机械在现场的使用时间是20天,闲置时间是12天。

2.(1)计算工期为45天。(2)机械在现场的使用时间是20天,闲置时间是3天。

3.按D-A-I的顺序施工,工期较长(47天),机械闲置时间较多(12天);按D-A-I顺序施工,工期较短(45天),机械闲置时间较少(3天),所以按D-A-I顺序施工的方案较优。

4.(1)总工期为49天,工期延长△T=49-45=4(天),所以工期延长4天合理。(2)工作A的最早完成时间为第21天,工作I的最早开始时间为第29天,△T=29-21=8天。扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:△Tp=8-3=5(天)。
