(2017年)某河道整治工程的主要施工内容有河道疏浚,原堤防加固,新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版) 与发包人签订了...

作者: tihaiku 人气: - 评论: 0

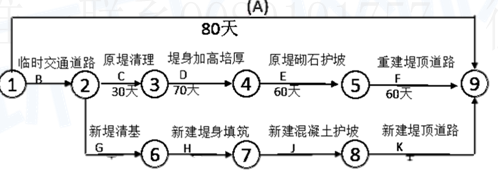

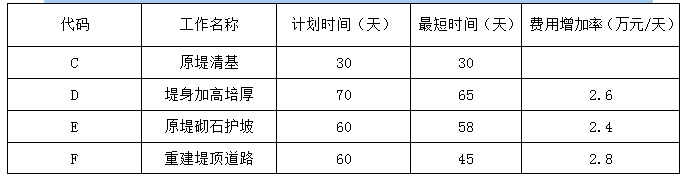

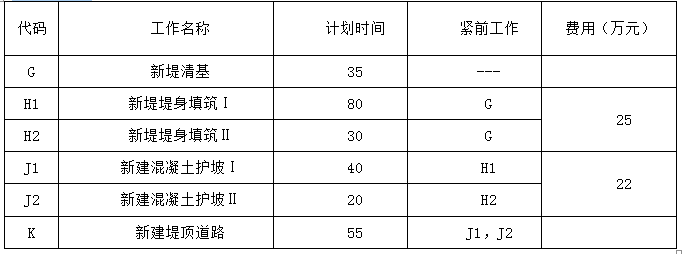

问题 (2017年)某河道整治工程的主要施工内容有河道疏浚,原堤防加固,新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版) 与发包人签订了施工合同,合同约定工期为9个月(每月按30天计算,下同),2015年10月1日开工。承包人编制并经监理人同意的进度计划如图所示。 本工程施工中,发生如下事件: 事件一:工程如期开工,但因征地未按期完成,导致临时交通道路推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成,承包人确定了工期优化方案; (1)原堤防加固,按增加费用最小原则进行工期优化,相应的工期优化,费用关系见下表: (2)新堤填筑,采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整费用增加情况见下表: 【问题】 根据事件一用双代号网络图绘制,从2015年12月1日起,优化进度计划,计算赶工所增加的费用。
选项
答案
解析 (1)双代号网络图如下: (2)①2.4×2+2.6×5+2.8×3=26.2万元 ②25+22=47万元 所以赶工所增加的费用为:26.2+47=73.2万元
