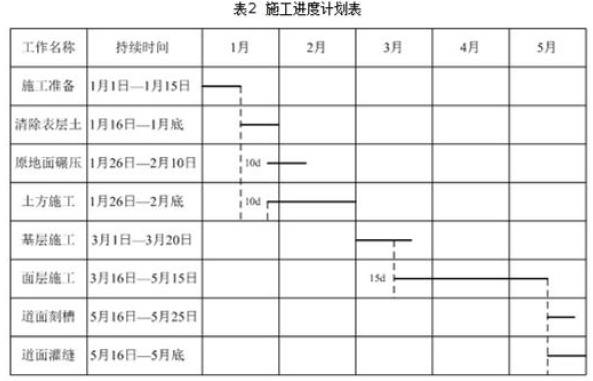

A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目视助航灯光工程。施工前A施工单位编制了施工进度计划,施工进度计划见表2。 ...

作者: tihaiku 人气: - 评论: 0
问题 A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目视助航灯光工程。施工前A施工单位编制了施工进度计划,施工进度计划见表2。 注:①每月按30d计; ②施工准备、清除表层土、原地面碾压及土方施工结束后,基层施工方可开始; ③基层施工、面层施工结束后,道面刻槽、道面灌缝方可开始; ④清除表层土开工10d后,原地面碾压、土方施工才能开始; ⑤基层施工开工15d后,面层施工才能开始。 问题: 1、依据表2绘制双代号网络计划图。 2、计算道面刻槽工作的总时差。 3、B施工单位的跑道中线灯施工可能与表2中哪些工作构成流水作业?
选项
答案

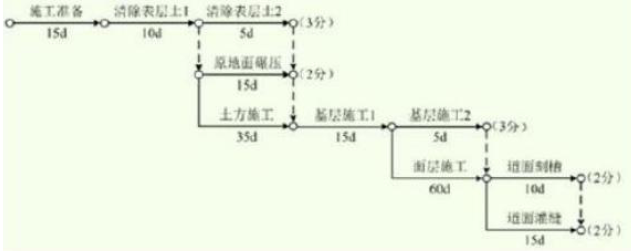

解析 1、 2、道面刻槽工作最早可能开始时间(ES)为第135d,最迟必须开始时间(LS)为第140d。总时差:TF=LS-ES=140-135=5d 3、可能与基层施工、面层施工、道面刻槽及道面灌缝施工构成流水作业。
