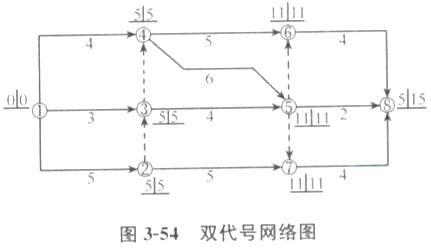

问题 某分部工程双代号网络计划如图3-54所示(时间单位:天),图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
选项 A. 所有节点均为关键节点 B. 所有工作均为关键工作 C. 计算工期为15天且关键线路有两条 D. 工作1—3与工作1—4的总时差相等 E. 工作2—7的总时差和自由时差相等
答案 ACE
解析 新版教材P51 本题考查的是关键节点的最迟时间与最早时间。选项A因“关键节点的最迟时间与最早时间的差值最小。特别地:当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等。”所以均为关键节点;选项B工作1—4:0+4≠5,所以不对;选项C计算工期为15天,其关键线路为:1-2-3-45-6-8;1-2-3-4-5-7-8;选项D工作1—3总时差为5-3-0=2;工作1—4总时差为5-0-4=1,所以不相等;选项E工作2—7的总时差和自由时差均为11-5-5=1。
