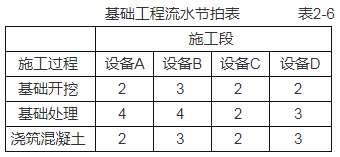

问题 某厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍,见表2-6。则流水施工工期是()。
选项 A.16 B.18 C.20 D.22
答案 B
解析 新版P32-34 本题考查的是流水施工工期的确定。从流水节拍的特点可以看出,本工程应按非节奏流水施工方式组织施工。 (1)确定施工流向由设备A→B→C→D,施工段数m=4; (2)确定施工过程数n=3,包括基础开挖、基础处理和浇筑混凝土; (3)采用“累加数列错位相减取大差法”求流水步距:
