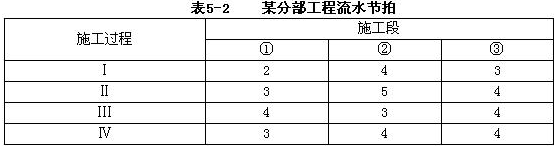

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为( )天。 A.23 B.22 C.21 D.20

作者: tihaiku 人气: - 评论: 0
问题 某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为( )天。
选项 A.23 B.22 C.21 D.20
答案 A
解析 新版P32-34 (1) 求各施工过程流水节拍的累加数列: 施工过程Ⅰ:2,6,9 施工过程Ⅱ:3,8,12 施工过程Ⅲ:4,7,11 施工过程Ⅳ:3,7,11 (2) 错位相减求得差数列: 施工过程Ⅰ与Ⅱ 施工过程Ⅱ与Ⅲ 施工过程Ⅲ与Ⅳ (3) 在差数列中取最大值求得流水步距: 施工过程Ⅰ与Ⅱ之间的流水步距:K1=3 施工过程Ⅱ与Ⅲ之间的流水步距:K2=5 施工过程Ⅲ与Ⅳ之间的流水步距:K3=4 (4) 总工期=流水步距之和+最后一个施工过程(或专业工作队)在各施工段流水节拍之和=(3+5+4)+(3+4+4)=12+11=23。
