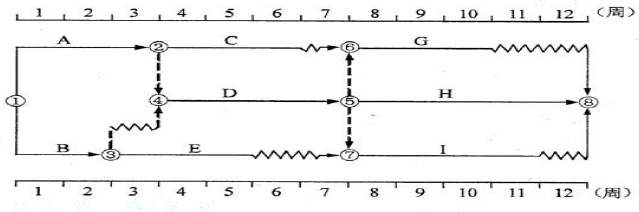

在下图所示双代号时标网络计划中,如果A.E.G 三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。 A.1 B.2 ...

作者: tihaiku 人气: - 评论: 0
问题 在下图所示双代号时标网络计划中,如果A.E.G 三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。
选项 A.1 B.2 C.3 D.4
答案 A
解析 最小闲置时间=ESG-LFA-DE=ESG-(EFA+TFA)-DE
