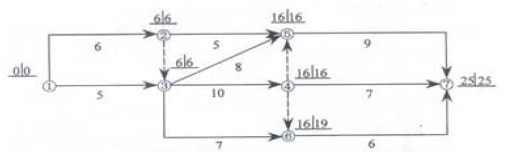

问题 某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示。该计划表明()。
选项 A.工作1-2和1-3同为关键工作 B.工作2-5的总时差与自由时差相等 C.工作3-5与4-7的自由时差相等 D.工作3-6的总时差与自由时差相等 E.工作5-7和6-7同为非关键工作
答案 BC
解析 ×A.工作1-3 不是关键工作:0+5≠6 B.工作2-5 的总时差=16-(6+5)=5;自由时差=16-(6+5)=5 C.工作3-5 自由时差=16-(6+8)=2;工作4-7 自由时差=25-(16+7)=2 ×D.工作3-6 的总时差=19-(6+7)=6;自由时差=16-(6+7)=3 ×E.工作5-7 为关键工作,而工作6-7 为非关键工作

相关内容:工程,代号,网络,计划,节点,时间,下图,工作,关键,时差
