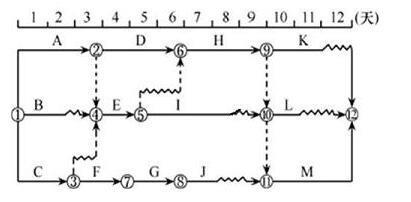

某分部工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。 A、4和11 B、4和9 C、3和11 D、3和9

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。
选项 A、4和11 B、4和9 C、3和11 D、3和9
答案 B
解析 本题考查的是时标网络计划中时间参数的判定。首先找出关键工作A、D、H、M。工作C和I的总时差分别为2天和1天,所以它们的最迟完成时间分别为4天和9天。参见教材P63。
