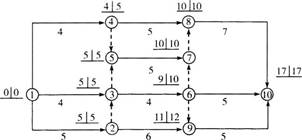

问题 某分部工程双代号网络计划如图所示。图中标出每个节点的最早时间和最迟时间.该计划表明(  )
选项 A.工作①--③为关键工作 B.工作①--④的总时差为1 C.工作③--⑥的自由时差为1 D.工作⑥--⑩的总时差为3 E.工作④--⑧的自由时差为1
答案 BDE
解析 由图分析可知,关键线路为①--②--③--⑤--⑦--⑧--⑩,工作①--③不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作的自由时差等于该工作完成节.占、的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。
