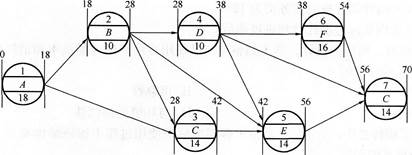

已知单代号网络计划如下图所示,工作F的最迟开始时间为第(  )天。 A.38 B.40 C.42 D.54

作者: tihaiku 人气: - 评论: 0
问题 已知单代号网络计划如下图所示,工作F的最迟开始时间为第(  )天。
选项 A.38 B.40 C.42 D.54
答案 B

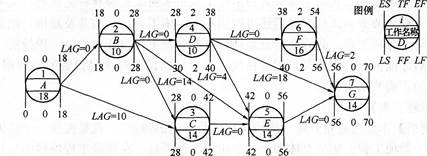

解析 考点: “单代号阿络计划时间参数的计算”。根据计划工期计算:①网络计划终点节点n所代表的工作的最迟完成时间等于该网络计划的计划工期;②工作的最迟开始时间等于本工作的最迟完成时间与其持续时间之差,即:LSi=LFi-Di;③其他工作的最迟完成时间等于该工作各紧后工作最迟开始时问的最小值,即:LFi =min{LSj},式中LFi为工作i的最迟完成时间;LSj为工作i的紧后工作j的最迟开始时间。计算结果如下图所示。 因此,本题的正确答案为B。
