问题 某分部工程划分为2个施工过程、3个施工段组织流水施工,流水节拍分别为2、4、3天和3、5、4天,则流水施工工期为(  )天。
选项 A.12 B.13 C.14 D.15
答案 D

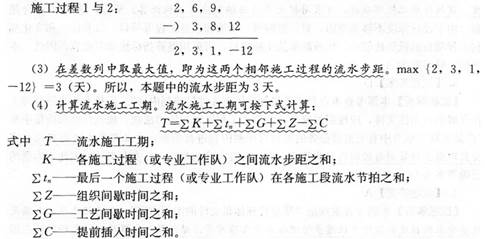

解析 考点: “非节奏流水施工”。在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。累加数列错位相减取大差法的基步骤如下 (1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列。施工过程1:2,6,9,施T过程2:3,8,12。 (2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列。 可以计算出:流水施工工期T=3+(3+5+4)=15(天)。所以,本题中流水施工工期为15天。因此,本题的正确答案为D。
