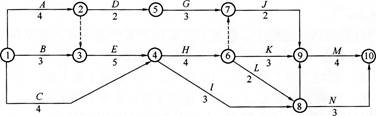

问题 某项目的施工网络计划(时间单位:月)如下图所示,其中工作A、E、J,共用一台施工机械且必须按顺序施工,则施工机械闲置的时间是(  )月。
选项 A.4 B.9 C.5 D.13
答案 A
解析 考点: “利用标号法确定关键线路与计算工期”。利用标号法快速确定关键线路与计算工期。网络计划的计算工期就是网络计划终点节点的标号值。关键路线应从网络计划的终点节点开始,逆着箭线方向按源节点确定。本题中,工作A、E为关键工作,它们用完机械后,J才能开始动用;J的紧前工作H为关键工作。因此只有H 工作完成后,J才能动用机械,故机械的闲置时间就是H的工作时间。因此,本题的正确答案为A。
