问题 某工作是由三个性质相同的分项工程合并而成的。各分项工程的工程量和时间定额分别是:Q=2300m3,Q2=3400m3,Q3=2700m3;H1=0.15工日/m3,H2=0.20工日/m3 ,H3=0.40工日/m3。则该工作的综台时间定额是()工日/m3。
选项 A.0.35 B.0.33 C.0.25 D.0.21
答案 C

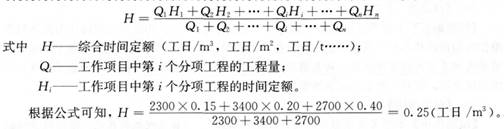

解析 考点: “计算劳动量的机械台班数”。当某工作项目是由若干个分项工程合并而成时,则应分别根据各分项工程的时间定额(或产量定额)及工程量,按以下公式计算出合并后的综合时间定额(或综合产量定额)。综合时间定额的计算公式为 因此,本题的正确答案为C。
