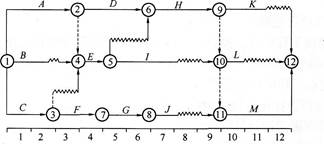

某分部工程双代号时标网络计划如下图所示。其中工作C和J的最迟完成时间分别为第(  )天。 A.4和11 B.4和9 C.3和11 D.3和9

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划如下图所示。其中工作C和J的最迟完成时间分别为第(  )天。
选项 A.4和11 B.4和9 C.3和11 D.3和9
答案 B
解析 题考查重点是“工作的最迟完成时间的计算”。工作的最迟完成时间等于本工作的最早完成时间与其总时差之和,即: 首先找出关键工作A、D、H、M0工作C和工作I的总时差分别为2和1,它们的最早完成时间为2和8,所以它们的最迟完成时间为4和9.因此,本题的正确答案为B。
