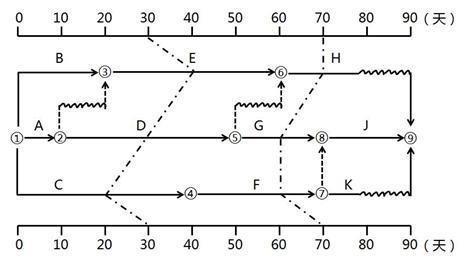

某工程双代号时标网络计划进行到第30天和第70天时,检査其实际进度绘制的前锋线如下图 所示,由此可得正确的结论有( )。 A.第30天检査时,工作C实际...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划进行到第30天和第70天时,检査其实际进度绘制的前锋线如下图 所示,由此可得正确的结论有( )。
选项 A.第30天检査时,工作C实际进度提前10天,不影响总工期 B.第30天检查时,工作D实际进度正常,不影响总工期 C.第70天检査时,工作G实际进度拖后10天,影响总工期 D.第70天检査时,工作F实际进度拖后10天,不影响总工期 E.第70天检査时,工作H实际进度正常,不影响总工期
答案 BCE
解析 考点:前锋线比较法。选项A,第30天检查时,工作C实际进度拖后10天;选项D,第70天检查时,工作F实际进度拖后10天,影响总工期。参见教材P101。
