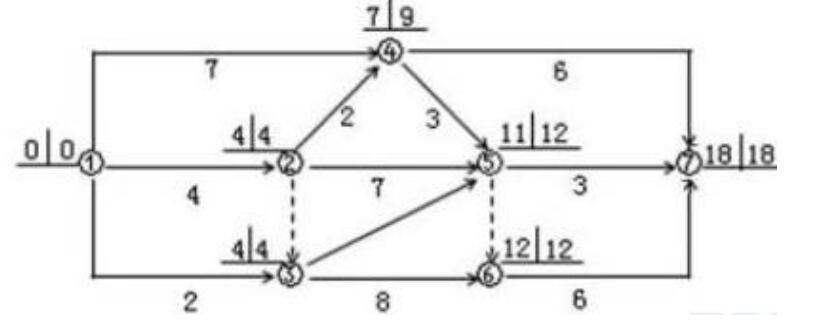

问题 某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明()。
选项 A.工作 1-3 为关键工作 B.工作 2-4 的总时差为 2 C.工作 2-5 的总时差为 1 D.工作 3-6 为关键工作 E.工作 5-7 的自由时差为 4
答案 CDE
解析 本题考查的是双代号网络计划时间参数的计算。选项 A 错误,工作 1-3 为非关键工作;选项 B 错误,工作 2-4 的总时差=9-4-2=3。
