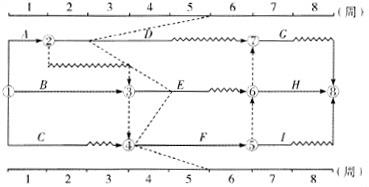

问题 某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如下图所示。从图中可以看出()
选项 A:工作D拖延2周,不影响工期 B:工作E拖延1周,影响工期1周 C:工作F拖延2周,影响工期2周 D:工作D拖延3周,不影响后续工作
答案 C
解析 工作F是关键工作,拖延2周,影响总工期2周。
