某工程双代号时标网络计划如下图所示,因工作B、D、G和J共用一台施工机械而必须顺序施工,在合理安排下,该施工机械在现场闲置()几天。A:O B:1 C...

作者: tihaiku 人气: - 评论: 0

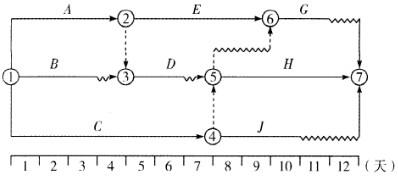

问题 某工程双代号时标网络计划如下图所示,因工作B、D、G和J共用一台施工机械而必须顺序施工,在合理安排下,该施工机械在现场闲置()几天。
选项 A:O B:1 C:2 D:3
答案 A
解析 安排B工作第3天进场开始施工,虽影响D工作的开始时间但未影响总工期,施工顺序按照B-D-J-G,施工机械在现场闲置只有D工作于J工作之间的一天。
