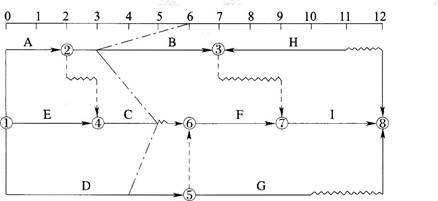

某工程项目的双代号时标网络计划如下图所示,项目进行到第6周周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有(  )。 ...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目的双代号时标网络计划如下图所示,项目进行到第6周周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有(  )。
选项 A.工作B将使工期拖延3周 B.工作C将使工期拖延1周 C.工作D将使工期拖延2周 D.工作C不影响工期和紧后工作 E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
答案 CDE
解析 根据前锋线可知工作B拖延了3周,但工作H有1天的自由时差,因此工作B使工期拖延2周,由于工作B没有自由时差,因此会使紧后工作H最早开始时间推迟3周;工作C拖延了1周,但工作C有1周自由时差,因此,不影响工期和紧后工作;工作D位于关键路线,它使工期拖延2周。
