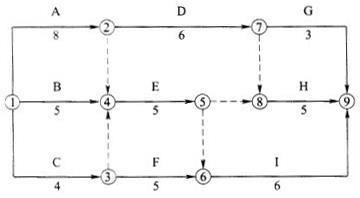

共用题干 某工程项目的进度计划如下面的双代号网络计划所示(时间单位:周)。根据以上资料,回答下列问题:该工程项目的工期为()周。 A:15 B:17...

作者: tihaiku 人气: - 评论: 0
问题 共用题干 某工程项目的进度计划如下面的双代号网络计划所示(时间单位:周)。

根据以上资料,回答下列问题:
选项 该工程项目的工期为()周。 A:15 B:17 C:19 D:21
答案 C
解析 此题考查双代号网络计划中的紧前工作和紧后工作。紧排在本工作之前的工作称为紧前工作,紧排在本工作之后的工作为紧后工作。
此题考查双代号网络计划中的工期计算。8+6+5=19(周);5+5+6=16(周);4+5=9(周)。其中最大值为19(周)。
此题考查关键路线。关键工作指的是在双代号网络计划中,工作总时差最小的工作。关键路线指的是自始至终全部由关键工作组成的路线,或路线上总的工作持续时间最长的路线。网络图上的关键路线可由双线或粗线标注。
此题考查总时差的计算。总时差可以用工作的最迟开始时间减去最早开始时间。
此题考查时间参数。最早开始时间等于各紧前工作的最早完成时间的最大值。
