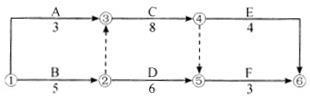

如下图所示的双代号网络计划中,提供的正确信息有()。A:网络计划的计算工期为17 B:工作B、C、D为关键工作 C:工作A的自由时差为0 D:工作A...

作者: tihaiku 人气: - 评论: 0
问题 如下图所示的双代号网络计划中,提供的正确信息有()。
选项 A:网络计划的计算工期为17 B:工作B、C、D为关键工作 C:工作A的自由时差为0 D:工作A的总时差为2 E:工作F的总时差和自由时差均为
答案 ADE
解析 该网络计划中,关键线路是①②③④⑥,B、C、E为关键工作,计算工期为5+8+4=17(天);工作A的最早完成时间是3,最迟完成时间是5,所以总时差是2;工作F的最早完成时间是16,最迟完成时间是17,总时差和自由时差都是1。
