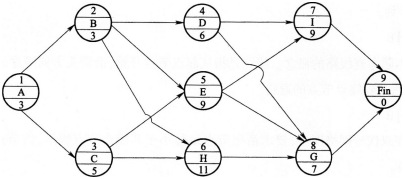

某工程项目的单代号网络计划如下图所示,图中节点下方的数字为该工作的持续时间(时间单位:月)。 该工程项目进度计划中,工作B的最迟完成时间为第()个...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目的单代号网络计划如下图所示,图中节点下方的数字为该工作的持续时间(时间单位:月)。 该工程项目进度计划中,工作B的最迟完成时间为第()个月。
选项 A.6 B.7 C.8 D.9
答案 C
解析 利用标号追踪发进行追踪后发现:B工作的后续线路有四条,其上波形线的和分别如下: (1)②-④-⑦-⑨,波形线和为:0+5+0=5个月。 (2)②-④-⑧-⑨,波形线和为:0+5+0=5个月。 (3)②-⑤-⑧-⑨,波形线和为:2+2+0=4个月。 (4)②-⑥-⑧-⑨,波形线和为:2+0+2=2个月。 工作B的总时差为各后续线路波形线和的最小值,即min(5,5,4,2)=2个月。 工作B的最早完成时间为3+3=6个月。 工作B的最迟完成时间为最早完成时间+总时差=6+2=8个月。
